錨定現代化 改革再深化 | 總投資21億元!三一重能塔城50萬千瓦風電項目有序推進
車輛穿行各施工區域、塔吊不停吊裝設備......8月22日,三一重能塔城50萬千瓦風電項目現場,呈現出一派忙碌的景象。

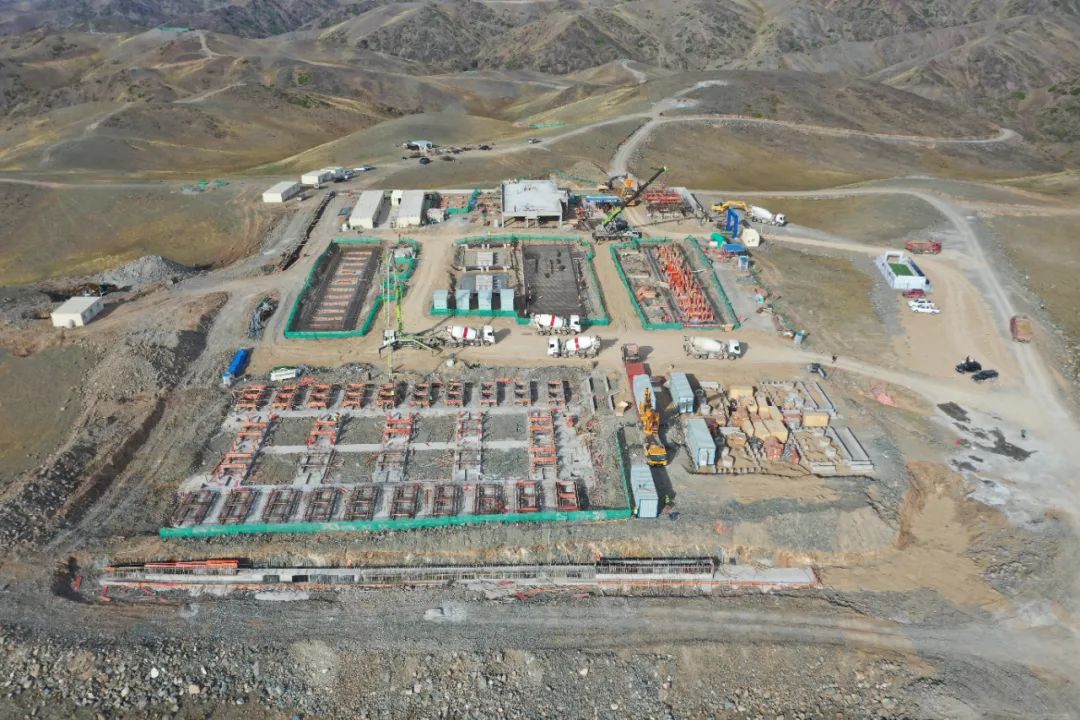

三一重能塔城50萬千瓦風電項目鳥瞰圖。塔城地區融媒體中心記者付建東攝
三一重能塔城50萬千瓦風電項目位于塔城地區托里縣,項目總投資21億元,共設計安裝由三一重能自主研發的50臺輪轂高度為125m的10MW機型,新建一座220kv匯集升壓站配套儲能5萬kw/10萬kwh。
截至目前,該項目建設已完成投資8.65億,基礎設施建設正在有序推進。

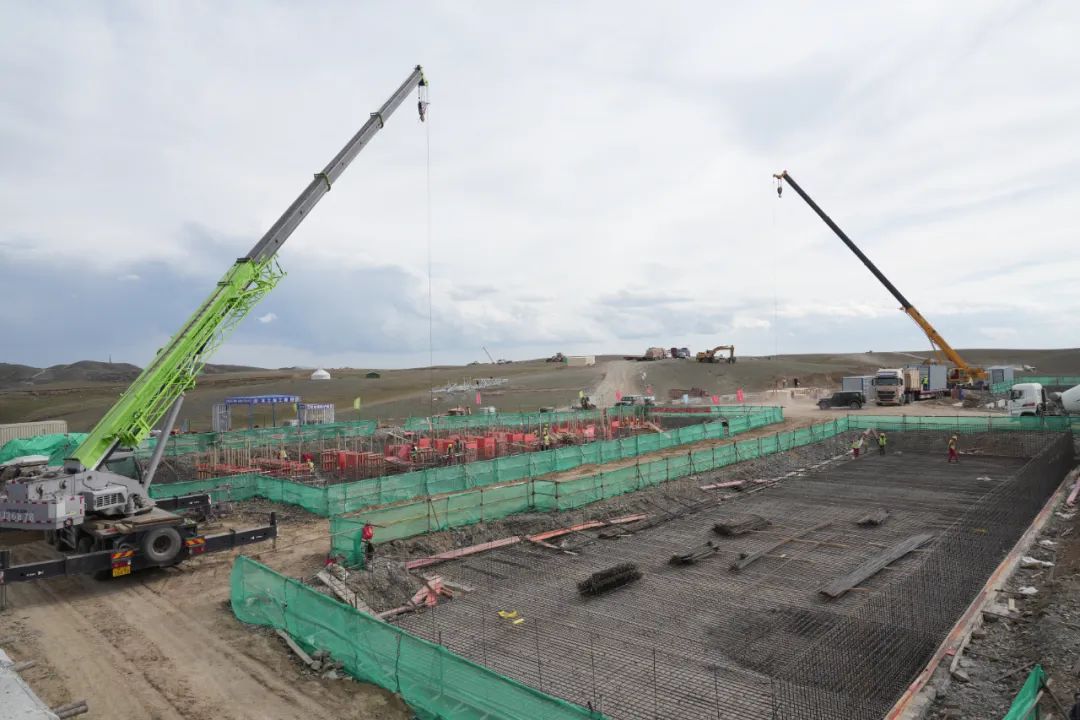

重型機械正在吊裝設備。塔城地區融媒體中心記者付建東攝

三一重能塔城50萬千瓦風電項目施工現場。塔城地區融媒體中心記者付建東攝
三一重能塔城50萬千瓦風電項目于今年6月正式開工建設,現場的作業面已全部展開,當前在現場施工的人員已達400余人,各類施工機械150余臺。截至目前基坑已全部開發完畢,已澆注風機基礎20臺,升壓站綜合樓和附屬用房已全部封頂,設備基礎完成80%,4臺接地片已安裝就位。
“項目建成后預計年上網發電量13.6億度,每年可節約標準煤約42.82萬噸,減少二氧化碳排放約117萬噸,有利于緩解電力工業的環境保護壓力,促進塔城地區經濟高質量發展?!比恢啬芩?0萬千瓦風電項目開發經理宋熠說。
